11月20日晚,国网修水县供电公司接到紧急任务,为配合县疫情防控工作,要求临时将修水县良锦佳园小区1期816套毛坯房改造为疫情防控隔离点提供供电保障。
据悉,修水县良锦佳园小区1期建设工程刚完工,九江佳虹修水分公司为小区新安装了两台800千伏安的变压器,按照原来的作业计划12月底才需搭火通电。根据当前县疫情防控要求,修水县政府临时将修水县良锦佳园小区1期作疫情防控隔离点。疫情就是命令,战“疫”就是责任。接到紧急电力保供任务后,国网修水供电公司立即通知九江佳虹修水分公司及义宁供电所,做好施工工作的人、车、物保障,共调派出3个班组共计36名经验丰富的工作人员赶赴现场。
现场,公司五级职员甘雪已抢先到岗,他的大脑开始飞速计算,变“串联”为“并联”。表箱申请手续、表计领取安装、现场电缆敷设、电缆头制作试验及引接......特殊时期,所有步骤必须同步进行,按照正常施工进度计算这些工程要将近20天的时间才能竣工送电,但这次,留给修水公司的时间只有不到一天的时间,各环节衔接时间必须紧凑并压缩到最短。

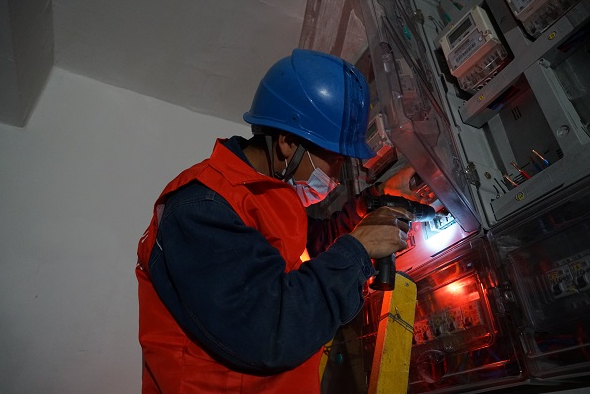

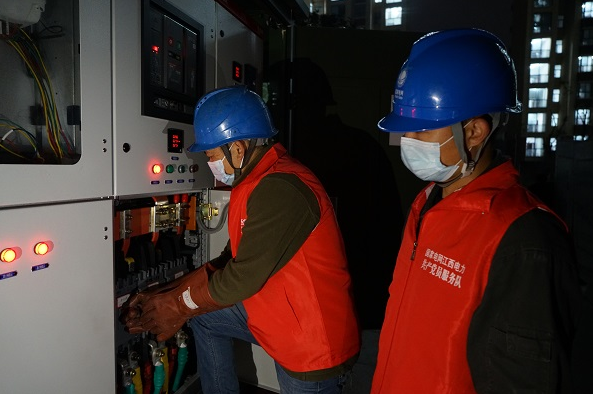

15分钟的电话及工作群沟通,甘雪将所有步骤迅速安排稳妥之后,施工队员们做好防护,班前会、电缆线接入等一系列工作有条不紊地开展着。时间一分一秒地过去,天色逐渐暗了下来,夜幕下,供电人员通宵鏖战,现场30多顶蓝色、红色的安全帽,在摇曳的灯光下熠熠生辉。经过连续10个多小时的不间断作业,21日凌晨4时32分,变压器成功接入10千伏幕阜I线,隔离点成功送电!修水供电铁军再一次用专业的国网速度完成了这个看似不可能完成的任务,为抗击疫情跑出了供电“加速度”。及时有效保障了疫情防控隔离点及周边居民正常用电。
供稿:国网修水县供电公司 余玮 刘斐愉
